Modernizacja - instalacja bojlera Mikołów

Autor: Mariusz Czapnik

alt

Demontaż bojlera elektrycznego w zabudowie sufitowej

Podczas dzisiejszej realizacji naszym pierwszym wyzwaniem był demontaż zasobnika ciepłej wody użytkowej zamontowanego pod sufitem. Urządzenie zostało osadzone w bardzo wąskiej przestrzeni — dosłownie „na milimetry”.

Aby uzyskać dostęp, konieczne było skrócenie stalowego regału konstrukcyjnego. Prace prowadzono na wysokości około 2,5 metra, z użyciem szlifierki kątowej i pełnym zabezpieczeniem miejsca pracy. Po rozcięciu konstrukcji udało się bezpiecznie zsunąć bojler z haków montażowych, unikając uszkodzeń zarówno płyt G-K, jak i instalacji hydraulicznej.

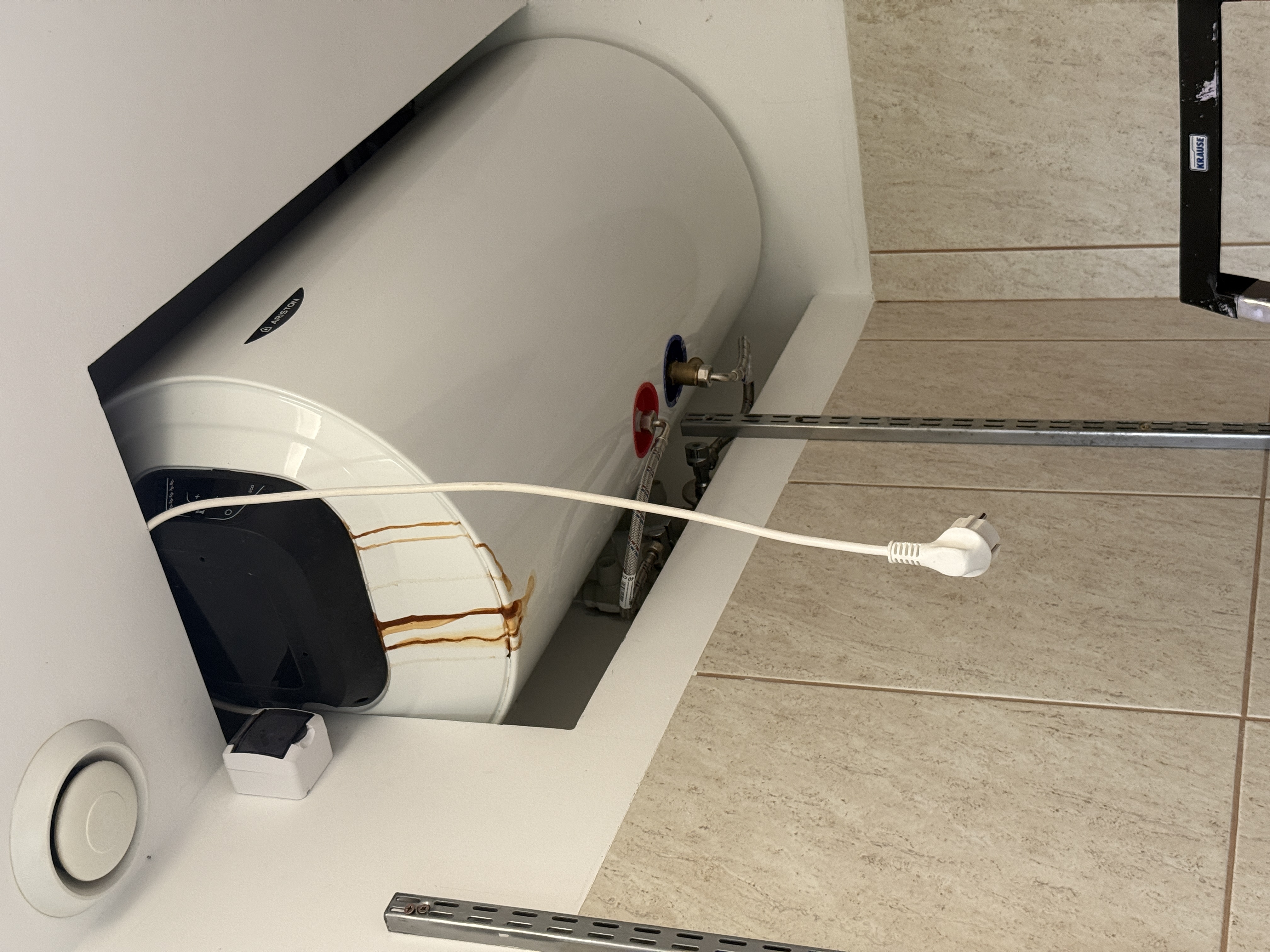

Demontaż zasobnika elektrycznego umieszczonego w zabudowie sufitowej. Widoczne ślady korozji i wyciek wody – konieczna wymiana.

Podczas demontażu stwierdzono wycieki wody z górnej części obudowy, co wskazuje na zużycie anody magnezowej lub nieszczelność kołnierza grzałki. Tego typu uszkodzenie może prowadzić do zwarcia elektrycznego, dlatego urządzenie zostało odłączone i zabezpieczone przed dalszym użytkowaniem.

W kolejnym etapie planowany jest montaż nowego podgrzewacza wody o pojemności 80 l, z pełnym zestawem zaworów bezpieczeństwa i izolacją termiczną. Instalacja zostanie wykonana zgodnie z obowiązującymi normami PN-HD 60364-6 oraz zaleceniami producenta.




alt

Przygotowanie instalacji pod nowy bojler elektryczny

Po demontażu starego zasobnika przygotowano front roboczy i dokonano oceny stanu instalacji hydraulicznej. Wnęka sufitowa została oczyszczona, a przyłącza wody zimnej i ciepłej odsłonięte w celu wykonania pomiarów i przygotowania pod nowy podgrzewacz.

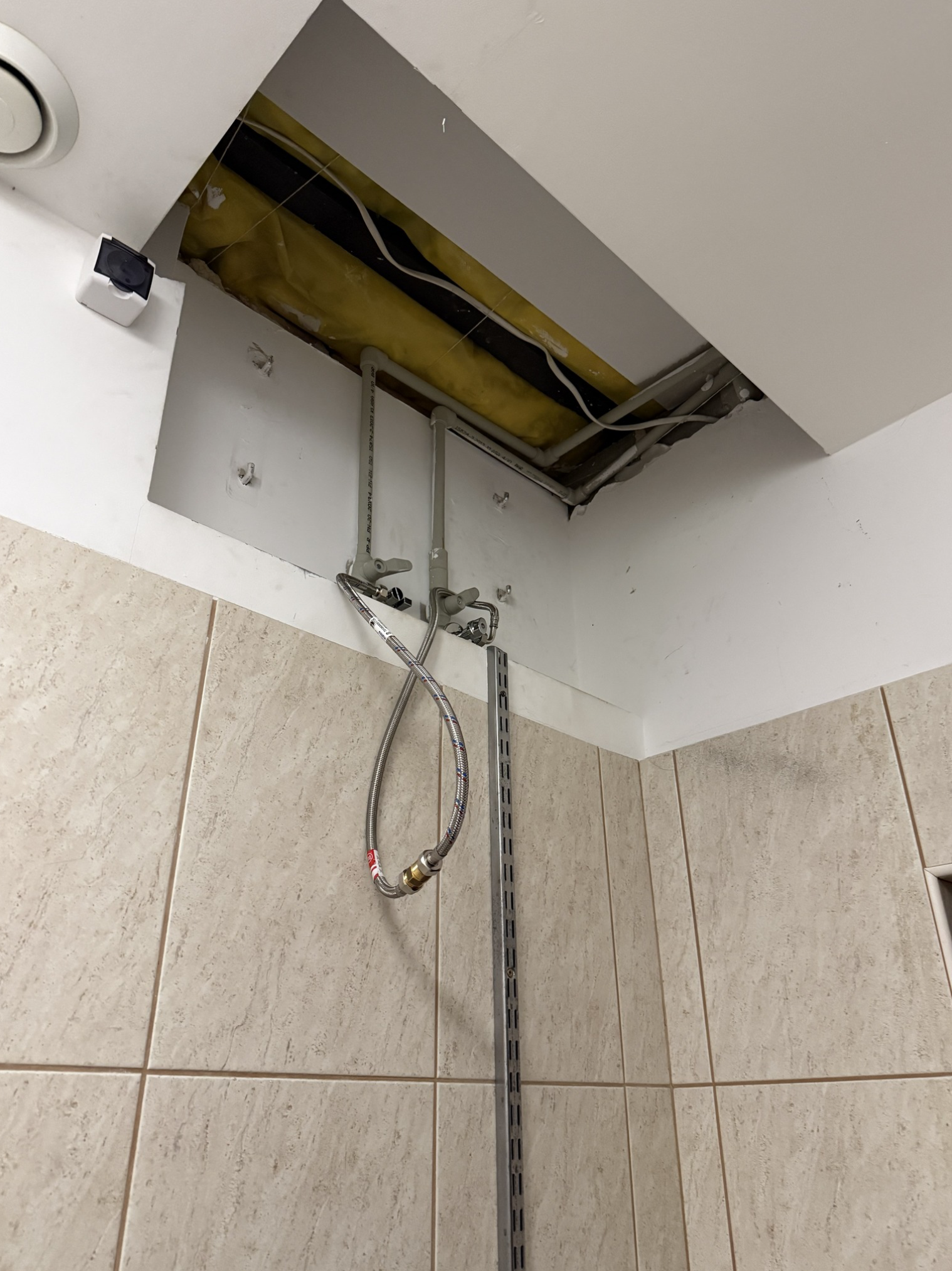

Front pracy po demontażu zasobnika. Widoczne przyłącza hydrauliczne – etap przygotowania pod nowy montaż.

Podczas oględzin stwierdzono, że układ wymagał drobnych korekt. Zawory na zimnej i ciepłej wodzie były sprawne, ale przewidziano wymianę elastycznych węży oraz montaż nowego zaworu bezpieczeństwa z odpowietrzeniem. Dodatkowo, poprawiono rozmieszczenie przewodów, aby zapewnić lepszy dostęp serwisowy w przyszłości.

Nowy podgrzewacz zostanie zamontowany z zachowaniem aktualnych norm instalacyjnych i pełnym zabezpieczeniem hydraulicznym. Po zakończeniu prac wykonane zostaną pomiary szczelności i test ciśnieniowy układu.

I


alt


Konstrukcja wsporcza pod nowy bojler elektryczny

Kolejnym etapem było wykonanie nowego systemu mocowania zbiornika ciepłej wody. Konstrukcję wsporczą przygotowano z profilu zamkniętego 80x80 mm, wykonanego z blachy o grubości 3 mm. Całość została dokładnie wypoziomowana, podwójnie skontrowana i zamocowana do nośnych elementów ściany.

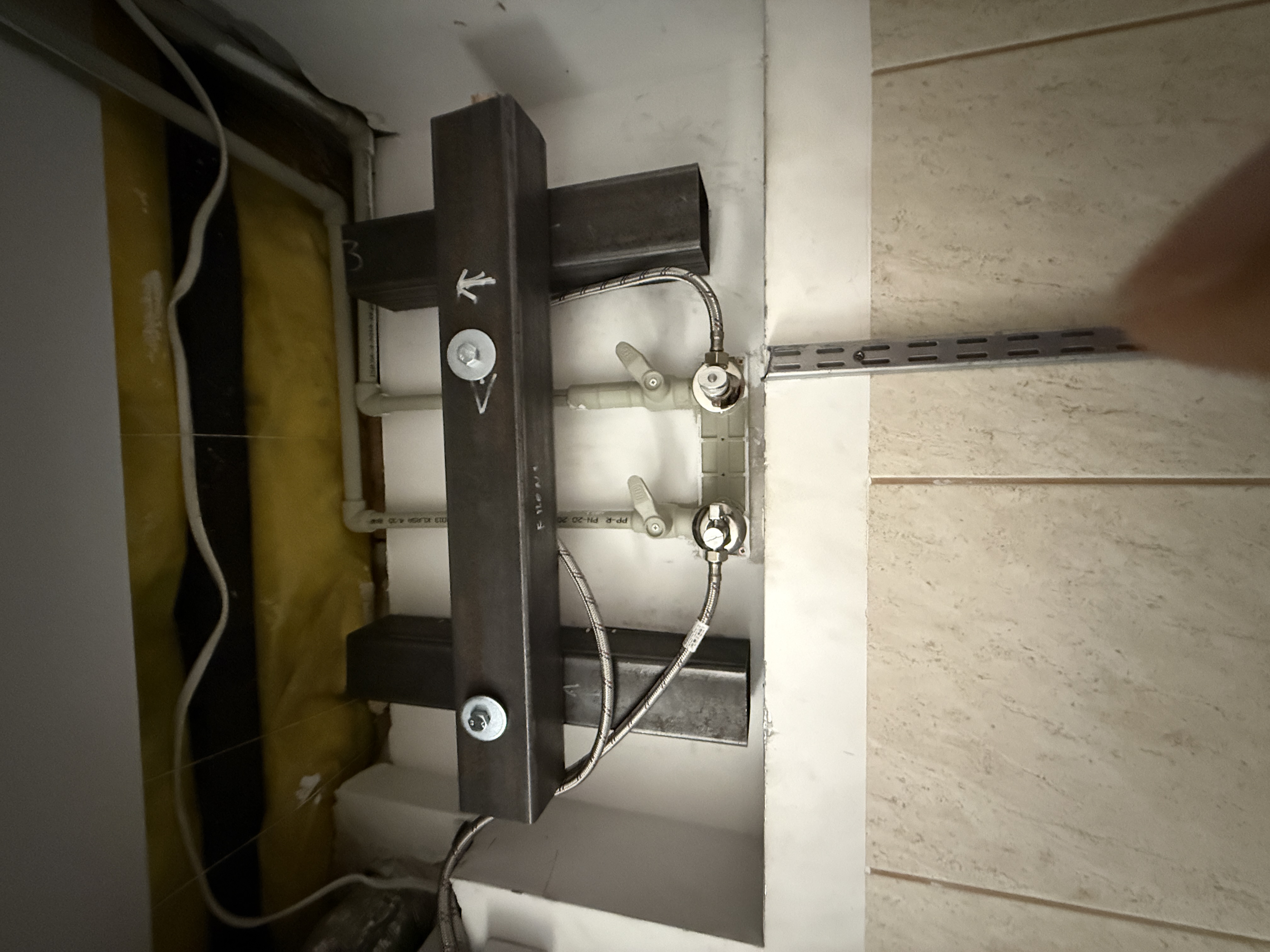

Nowy system wsporczy wykonany z profilu stalowego 80x80 mm – przygotowanie pod montaż bojlera z pełnym dostępem serwisowym.

Wspornik przystosowano do zawieszenia bojlera na oryginalnych hakach montażowych. Zastosowano nowe elastyczne przewody z atestem: do zasilania zimnej wody o długości 150 cm oraz do obiegu ciepłej wody o długości 100 cm. Wszystkie połączenia przeszły test ciśnieniowy i kontrolę szczelności.

Całość wykonano z uwzględnieniem dostępu serwisowego od dolnej części bojlera. Przestrzeń techniczna umożliwia wygodne zamknięcie zaworów odcinających i ewentualny demontaż podzespołów bez konieczności rozbierania zabudowy sufitowej.

Solidna stalowa konstrukcja gwarantuje bezpieczeństwo użytkowania i stabilność mocowania nawet przy pełnym obciążeniu wodą. Całość przygotowana jest do montażu końcowego i uruchomienia systemu CWU.






alt

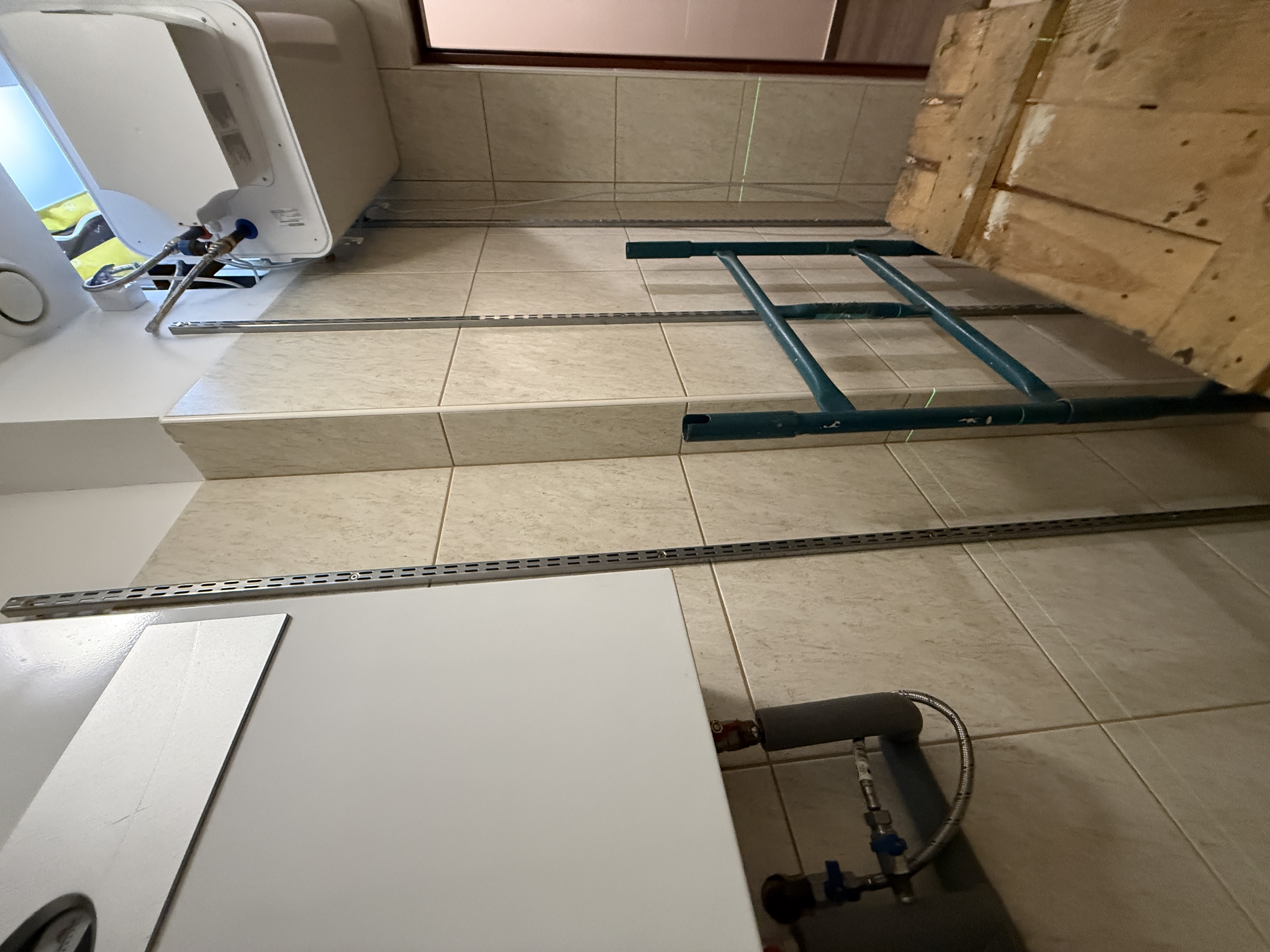

Montaż konstrukcji i przygotowanie pod montaż końcowy bojlera

Etap czwarty obejmował prace montażowe konstrukcji wsporczej w zabudowie sufitowej. Całość zrealizowano z zachowaniem istniejącej estetyki pomieszczenia – bez dewastacji sufitu, wentylacji ani zabudowy GK. Modernizacja została wykonana nad drzwiami, w bardzo ograniczonej przestrzeni roboczej, co wymagało wyjątkowej precyzji i doświadczenia ekipy montażowej.

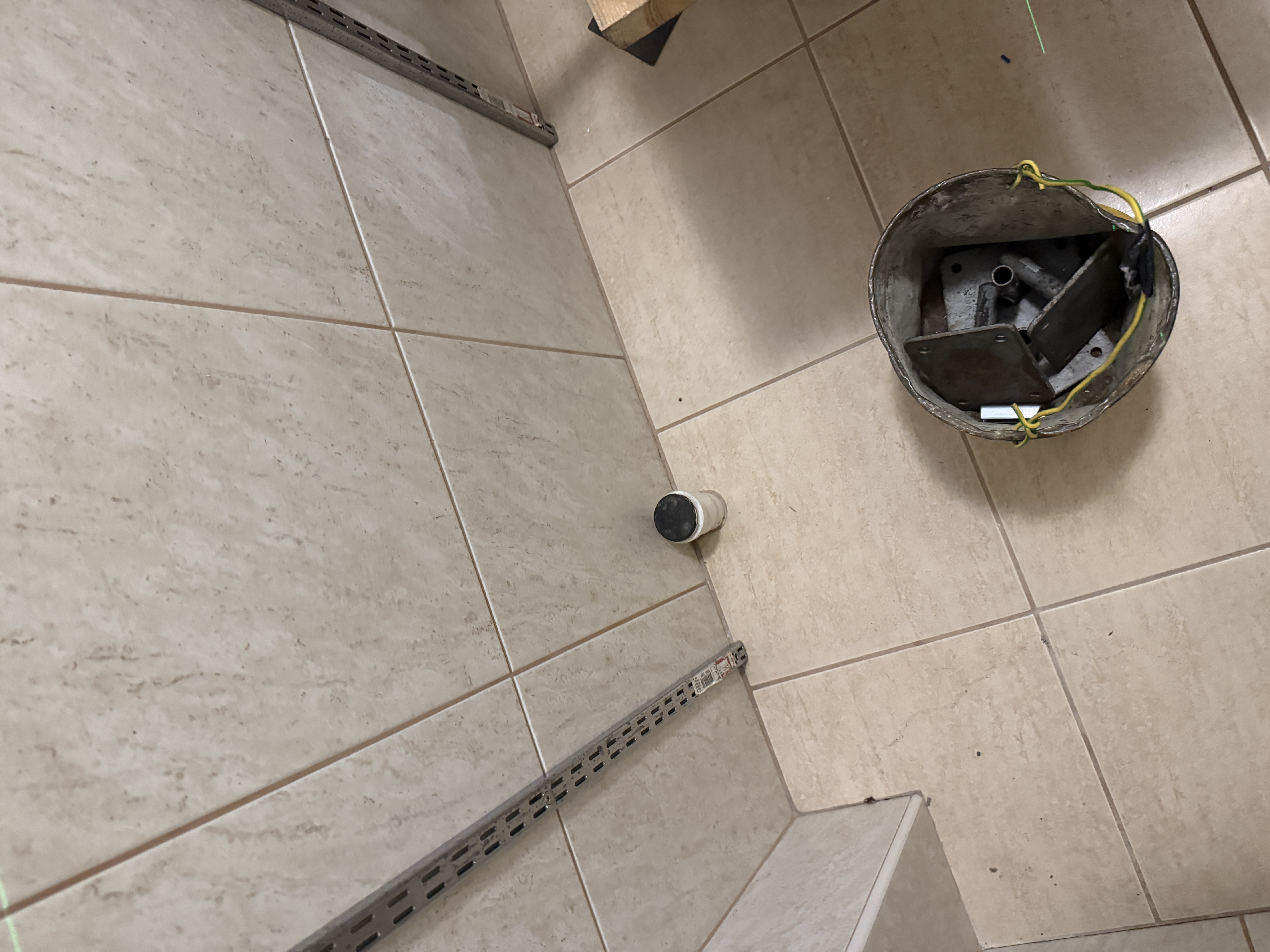

Konstrukcja wsporcza i przygotowanie do montażu bojlera – prace prowadzone bez uszkodzeń sufitu i wentylacji.

Pomimo trudnego dostępu i konieczności demontażu fragmentu sufitu, prace przeprowadzono w sposób kontrolowany – z zachowaniem ciągłości wentylacji i bez ingerencji w estetykę pomieszczenia. Wymagało to precyzyjnego cięcia, dokładnych pomiarów oraz wielokrotnego dopasowania elementów montażowych.

Każdy etap realizacji – od wiercenia otworów w profilach stalowych po ich łączenie i kotwienie – wymagał pełnej dokładności. Wspornik został zaprojektowany tak, aby zapewnić możliwość późniejszego serwisowania: dostęp do zaworów odcinających znajduje się bezpośrednio pod powierzchnią bojlera, co pozwala na łatwą konserwację bez konieczności ponownego demontażu zabudowy.

Cała modernizacja to efekt przyjętej przez nas inicjatywy technicznej – każde rozwiązanie zostało dostosowane do warunków miejsca, z zachowaniem norm bezpieczeństwa i ergonomii obsługi. Tego typu prace wymagają wielu godzin planowania, pomiarów i dopracowania detali, tak aby końcowy efekt był zarówno trwały, jak i estetyczny.




alt

Kontrola techniczna i test obciążeniowy bojlera

Po zakończeniu montażu konstrukcji wsporczej wykonano szczegółową kontrolę techniczną zbiornika. Sprawdzono stabilność mocowania oraz przeprowadzono test obciążeniowy w warunkach rzeczywistych. Próba została wykonana przy napełnianiu zbiornika zimną wodą, co pozwoliło ocenić zachowanie całego układu pod pełnym ciężarem roboczym.

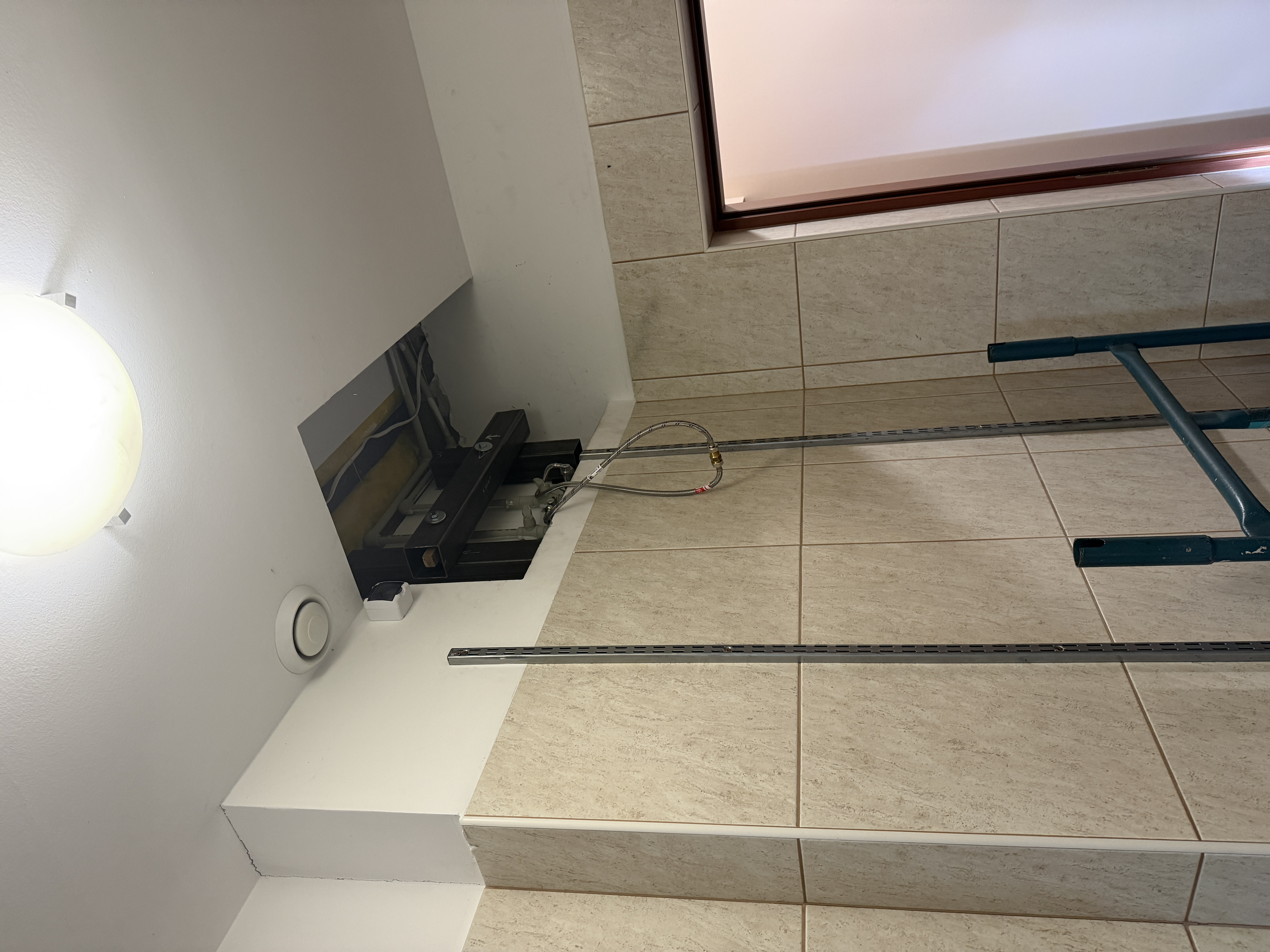

Kontrola laserowa i próba obciążeniowa podczas napełniania zbiornika – weryfikacja stabilności zawiesia.


W trakcie testu przeprowadzono próbę na zrywanie pod obciążeniem równoważnym pełnemu napełnieniu zbiornika. Zawiesie nie wykazało żadnych odchyleń ani luzów, a konstrukcja zachowała pełną stabilność. Laserowa kontrola pionu potwierdziła, że bojler nie odchyla się od osi w żadnym kierunku – tolerancja ustawienia pozostała w granicy ±1 mm na metr wysokości.

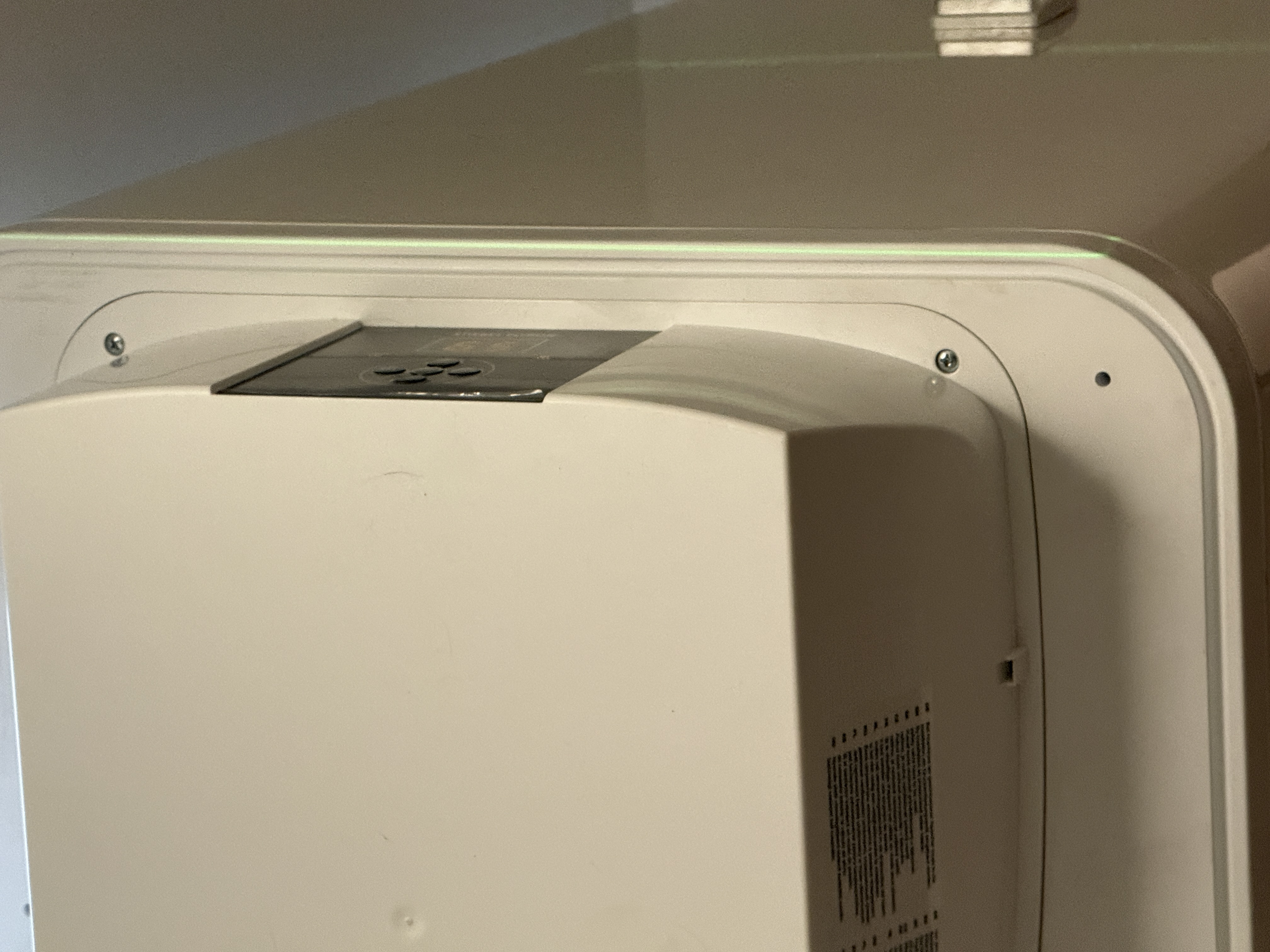

Test potwierdził prawidłowe rozłożenie sił na profilach stalowych oraz prawidłowe dociągnięcie połączeń kotwiących. Zbiornik jest gotowy do zabudowy końcowej i uruchomienia instalacji ciepłej wody użytkowej.





aa
alt
alt

Analiza doboru syfonu przy grawitacyjnym odprowadzeniu kondensatu DN50

W tym etapie przeprowadzono analizę sposobu odprowadzenia kondensatu z zaworu bezpieczeństwa. Układ wykonano w standardzie DN50, z odpływem grawitacyjnym – bez pompy, bez ciśnienia i bez zamknięcia hydraulicznego. Z tego względu system nie może być hermetyczny, gdyż konieczne jest zachowanie swobodnego przepływu i odpowietrzenia.

Układ DN50 z odprowadzeniem grawitacyjnym kondensatu – analiza doboru syfonu.

Syfon mokry – zalety, wady i zagrożenia

  • Zalety: zapewnia skuteczną barierę antyzapachową, prosty w budowie, dobrze tłumi dźwięk przepływu wody.
  • Wady: wymaga utrzymania wody w komorze – przy dłuższej przerwie w eksploatacji może dojść do wyschnięcia i utraty szczelności.
  • Zagrożenia w układzie grawitacyjnym DN50:
    • Przy niskim słupie wody w zbiorniku i niewielkiej ilości kondensatu może dojść do całkowitego wyschnięcia syfonu i cofki zapachów z kanalizacji.
    • W przypadku zatkania lub braku ciśnienia różnicowego odpływ może być utrudniony – powietrze nie ma jak wejść, a kondensat „stoi” w rurze.
    • Jeżeli układ nie ma odpowietrzenia, mokry syfon może powodować okresowe „bulgotanie” i wahania poziomu wody w zaworze bezpieczeństwa.

Syfon suchy – zalety, wady i zagrożenia

  • Zalety: nie wymaga utrzymywania wody w komorze, działa niezależnie od częstotliwości użycia, nie wysycha, brak ryzyka cofki zapachów przy prawidłowym montażu.
  • Wady: element membranowy może z czasem stracić elastyczność, przez co nie zamyka się szczelnie lub nie otwiera przy małym przepływie.
  • Zagrożenia w układzie grawitacyjnym DN50:
    • Jeśli syfon jest zbyt szczelny, może zablokować grawitacyjny odpływ kondensatu – woda cofnie się do zaworu bezpieczeństwa.
    • Brak wentylacji w przewodzie DN50 może spowodować powstanie podciśnienia i utrudnić odpływ kroplin.
    • Przy dużych różnicach temperatur membrana może się „przykleić” do gniazda – w efekcie brak przepływu i ryzyko przelania.

W przypadku tego montażu rekomenduje się rozwiązanie półotwarte – syfon suchy z funkcją odpowietrzania lub krótkim obejściem powietrznym, które zapewni grawitacyjny odpływ i jednocześnie ograniczy cofkę zapachową. Ostateczny wybór zostanie dokonany po obserwacji ilości kondensatu w trakcie pracy bojlera.



🔴 Kupuj u fachowca – Interex Katowice
📞 +48 32 203 92 41
🌐 www.interex-katowice.com
✉️ interexkatowice@gmail.com
Autoryzowany partner: Raychem, Stiebel Eltron, Dimplex, Gree, Cooper & Hunter, Daikin.
5-letnia gwarancja na montaż, 2 lata na urządzenie.

Data realizacji: październik 2025
Lokalizacja: woj. śląskie

Pozdrawiam serdecznie i zapraszamy,
Mariusz Czapnik.


Przejdź do strony głównej Wróć do kategorii CWU i ogrzewacze wody

    Wpłaty - konto firmowe Interex Katowice Mariusz Czapnik Konto PKO BP: 31 1020 2498 0000 8102 0128 1575 BLIK: 602 551 555
      Interex Social Publisher Application information Terms of Service / Regulamin Privacy Policy / Polityka prywatnosci Internal desktop/web tool for authorized Interex Katowice staff to prepare and publish original service videos to TikTok after user authorization.
      ostatnio oglądane produkty
      USTAWIENIA PLIKÓW COOKIES
      W celu ulepszenia zawartości naszej strony internetowej oraz dostosowania jej do Państwa osobistych preferencji, wykorzystujemy pliki cookies przechowywane na Państwa urządzeniach. Kontrolę nad plikami cookies można uzyskać poprzez ustawienia przeglądarki internetowej.
      Są zawsze włączone, ponieważ umożliwiają podstawowe działanie strony. Są to między innymi pliki cookie pozwalające pamiętać użytkownika w ciągu jednej sesji lub, zależnie od wybranych opcji, z sesji na sesję. Ich zadaniem jest umożliwienie działania koszyka i procesu realizacji zamówienia, a także pomoc w rozwiązywaniu problemów z zabezpieczeniami i w przestrzeganiu przepisów.
      Pliki cookie funkcjonalne pomagają nam poprawiać efektywność prowadzonych działań marketingowych oraz dostosowywać je do Twoich potrzeb i preferencji np. poprzez zapamiętanie wszelkich wyborów dokonywanych na stronach.
      Pliki analityczne cookie pomagają właścicielowi sklepu zrozumieć, w jaki sposób odwiedzający wchodzi w interakcję ze sklepem, poprzez anonimowe zbieranie i raportowanie informacji. Ten rodzaj cookies pozwala nam mierzyć ilość wizyt i zbierać informacje o źródłach ruchu, dzięki czemu możemy poprawić działanie naszej strony.
      Pliki cookie reklamowe służą do promowania niektórych usług, artykułów lub wydarzeń. W tym celu możemy wykorzystywać reklamy, które wyświetlają się w innych serwisach internetowych. Celem jest aby wiadomości reklamowe były bardziej trafne oraz dostosowane do Twoich preferencji. Cookies zapobiegają też ponownemu pojawianiu się tych samych reklam. Reklamy te służą wyłącznie do informowania o prowadzonych działaniach naszego sklepu internetowego.
      ZATWIERDZAM
      Korzystanie z tej witryny oznacza wyrażenie zgody na wykorzystanie plików cookies. Więcej informacji możesz znaleźć w naszej Polityce Cookies.
      USTAWIENIA
      ZAAKCEPTUJ TYLKO NIEZBĘDNE
      ZGADZAM SIĘ
      zamknij
      Kontrast
      Wielkość tekstu
      Wysokość linii
      Odstęp liter
      Kursor
      Skala szarości
      Ukryj obrazy
      Czytelna czcionka
      Wyłączenie animacji
      Wyrównanie tekstu
      Nasycenie
      Podkreśl odnośniki
      Czytnik ekranu
      Zresetuj wszystkie ustawienia
